SmartFactory AI Productivity可在更短時間內自動調整派工規則參數
半導體前道工廠和半導體后道封裝、測試和包裝工廠都會在部署本地派工規則和排程的同時部署全局派工規則,以提高生產效率。通常,全局規則通過部署生產線平衡算法來確保滿足交貨日期并優化瓶頸解決工具的利用率。這些生產線平衡算法具有不同的參數,需要根據工廠狀態對給定的產品組合進行調整。如今,這些參數是手動調整的,或者在某些情況下,使用模擬建模功能。很難計算這些參數對工廠中所有設備、所有產品和工藝步驟的影響。因此,手動調整參數可能會對工廠KPI指標產生負面影響,而使用模擬技術找到一組最佳參數又會耗費大量時間。本案例詳細介紹我們如何使用SmartFactory Productivity AI在大幅縮短的時間內自動調整派工規則參數。

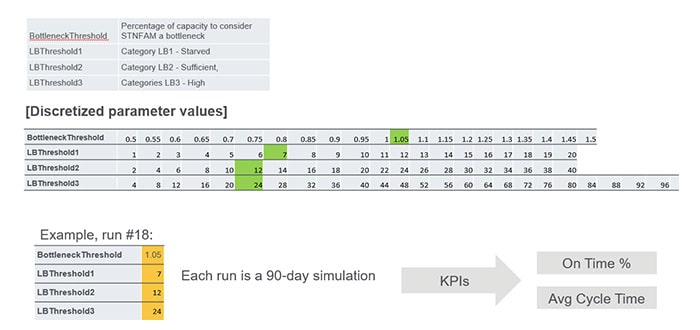

請看下圖1 中的示例。根據全局規則,有四個參數用于確定瓶頸解決工具和生產線平衡閾值,以根據在制品(WIP)的小時數來判斷設備是否處于不足、充足或高負荷狀態。表格顯示了這些參數可能的取值范圍。要為給定的工廠狀態找到這些參數的最佳值,一種方法是運行模擬模型。在每次模擬中,我們選擇不同的參數值組合,并測量由此產生的KPI指標,這種方法在文獻中被稱為“網格搜索”。每次運行都是為期90天的模擬,而一個模擬模型運行90天模擬并衡量按時交付率和生產周期等KPI指標,需要花費數天時間。這在日常運營中并不實用。
圖1:全局規則中的生產線平衡參數

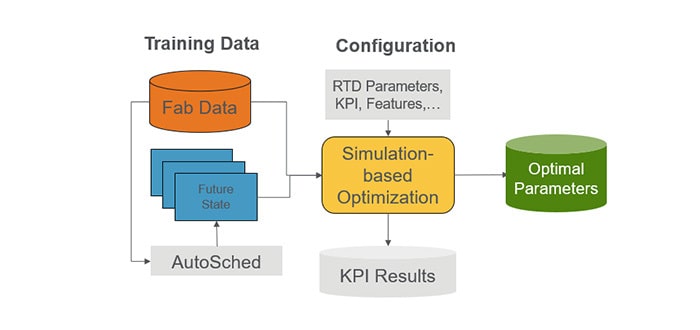

為了解決這個問題,我們部署了SmartFactory AI Productivity和Evolutionary Optimization,并結合模擬退火方法來同時找到按時交付和生產周期的最佳參數。圖 2 顯示如何使用SmartFactory AI Productivity(包括Simulation AutoSched和Fusion模塊以及RTD和Activity Manager)部署該算法。
圖2:算法部署

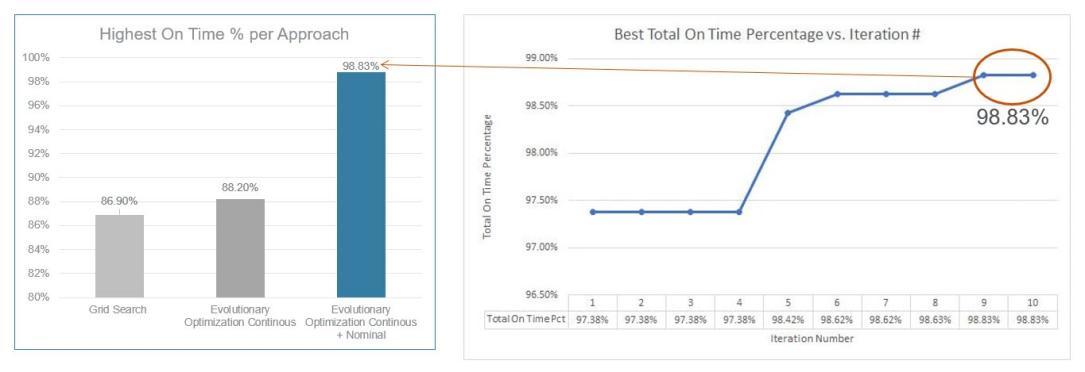

使用這種方法,我們能夠在幾小時內找到最佳參數值,而不是花費數天。在每次迭代中,我們都改變生產線平衡參數值和瓶頸站點系列的組合。如圖3所示,以前需要迭代300次網格搜索才能找到86.90%的最佳按時交付率,而我們只需迭代10次模型運行就能夠達到98.83%的按時交付率。
圖3:按時交付率建模

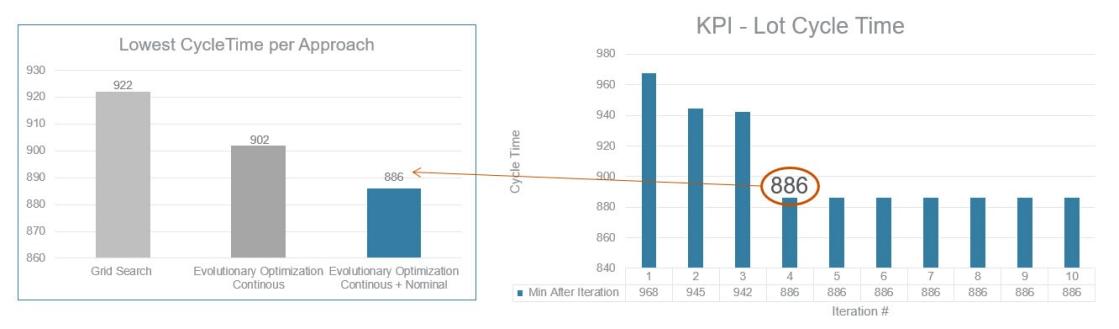

如圖4所示,在以生產周期為KPI指標進行迭代時,使用我們的方法運行模型的第四次迭代達到了886小時的KPI指標;相比之下,網格搜索的KPI指標為992小時。
圖4:生產周期建模
如圖5所示,一旦獲得最佳設置,就可以將其與現有的派工規則和排程應用程序集成,并在工廠的日常運營中整合和重新計算結果。
圖5:生產部署
在瓶頸設備上運行總搬運量的本地KPI指標,僅用4次迭代就找到最佳瓶頸閾值和生產線平衡閾值,達到 20,181次的搬運量。
模擬優化是實現派工和排程參數自動化的第一步;我們計劃進一步改進,通過使用強化學習方法來實現這些參數的自動化。
